P‌rojet Eau potable au Centre de Santé de Sobia.

Dernière mise à jour : 16 déc. 2022

Avec l’octroi des subventions allouées par l’Agence de l’eau Adour-Garonne et la Région Occitanie, 2022 marque la concrétisation d’un projet qui prend sa source aux origines de l’aventure ADH65 à Sobia.



2016

Première mission à Sobia par le Dr Gayraud pour écouter les besoins de la population et évaluer les besoins médicaux.


2017

Deuxième mission. Nous avons constaté que la population était atteinte de maladies hydriques dues à la mauvaise qualité de l'eau puisée dans des puits âgés et mal entretenus.


2018

Troisième mission. La population de Sobia nous demande de creuser un puits pour avoir une eau de qualité pour le centre de Santé et la population des environs.


2019

Quatrième mission. Etude de faisabilité du creusement du puits, étude d'intégration du puits avec l'agrandissement du Centre de Santé de Sobia.


2020

Pas de mission santé suite au Covid19. Mise en place d'une équipe de 3 personnes, élaboration du dossier creusement du puits en collaboration avec l'équipe de Sobia.


2021

Cinquième mission. Envoi du dossier de demande de subventions en juin 2021.


2022

4 janvier 2022 > réception de l'accord de subvention par l'Agence de l'Eau Adour Garonne.

18 février 2022 > réception de l'accord de subvention par la Région Occitanie.

18 juillet 2022 > Le forage est terminé.



Le projets est prévu

pour se dérouler en 4 étapes.



Etape 1

Construction du puits au Centre de Santé de Sobia : mise en place d’une pompe à main type Mark 2 pour la population et d’une pompe électrique pour alimenter le Centre de Santé en eau filtrée.

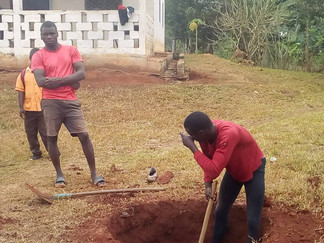

  • 11 mars 2022 - début de l'excavation par l'entreprise retenue pour les travaux.

  • 23 mars 2022 - les fouilles sont actuellement arrêtées à une profondeur de 10 mètres, il a été constaté les premières traces d'eau. Actuellement l'équipe qui travaille au puits est maintenant sur la fabrication des buses. D'après sont expérience l'entreprise espère trouver l'eau à 12 mètres, le but est de creuser pour avoir une colonne d'eau de 4 à 5 mètres.

Le creusement est arrêté suite à la rencontre d'une dalle dure. Le projet est réorienté vers un forage.



Etape 2



Distribution de l’eau au Centre de Santé par Electriciens Du Monde, nos partenaires de Toulouse. Cette étape comprend :

▪ la mise à niveau de l’alimentation électrique solaire,

▪ la mise en place des cuves de stockage d’eau,

▪ la mise en place du système de filtration et la pose des arrivées d’eau.

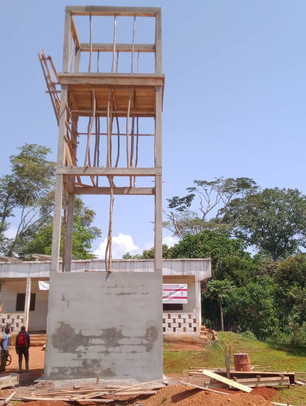

  • 25 novembre 2022 - le château d'eau est commencé.




Etape 3

Assainissement des eaux grises produites par le Centre de Santé via un filtre végétal planté.


Etape 4

Transmission des compétences pour l’entretien du puits, du système électrique solaire et le l’assainissement.






Les subventions reçues sont dédiées à la réalisation de ces 4 étapes. Elles devront être utilisées dans un délai de 24 à 48 mois selon le bailleur.
Une première enveloppe a été débloquée très récemment pour initier les travaux de l’étape 1 qui débutera dans les semaines à venir.
